[설계노트 1편] 대형 플랜트 집진설비 제작 실무: 본체 가공·용접 및 표면처리 50% 달성 (제작: JITA / ITP: INCOK)

[설계노트 1편] 대형 플랜트 집진설비 제작 실무: 본체 가공·용접 및 표면처리 50% 달성 (제작: JITA / ITP: INCOK)

⏱️ 읽는 시간: 약 1분 | [대형 플랜트 집진설비 제작 시리즈 1편]

국내 대형 산업 플랜트에 구축되는 대기오염 방지 및 원료 이송 집진시스템 제작 현장입니다. 본 프로젝트의 하드웨어 정밀 제작은 주식회사 지타(JITA)가 총괄하며, 글로벌 공인 검사기관인 INCOK(한국검사정공)의 엄격한 ITP(검사 및 시험 계획서) 기준 하에 전 공정이 진행되었습니다.

📊 1차 공정 진도율: 50.0% 달성 (계획 대비 100% 정상)
도면 승인(5%) ➔ 원자재 절단(10%) ➔ 가공·벤딩(10%) ➔ 본체 풀용접(15%) ➔ 치수확인 및 표면처리/산세척(10%) 완료!

1. 3대 핵심 설비 하드웨어 제작 현황 (JITA 제작)

① 대용량 A/C TOWER (활성탄 흡착탑)

공정 배출 악취 및 VOCs를 흡착하는 대형 타워입니다. 강판 절곡 및 구조용 형강 핏업(Fit-up) 후 전둘레 맞대기 풀용접을 완료하였으며, 계단 발판 스틸 그레이팅 조립 및 도장 전 표면처리(쇼트블라스트 Sa 2.5 규격)를 마쳤습니다.

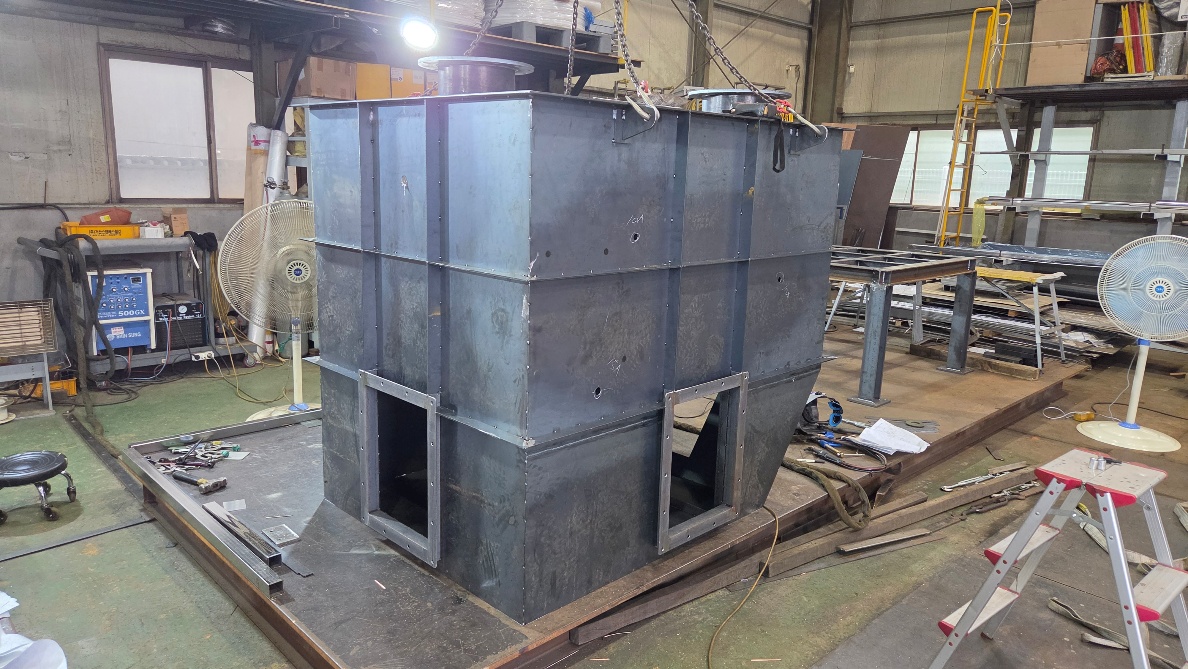

A/C TOWER 대형 본체 일체형 용접 조립 (JITA 제작)
▲ 본체 구조물 일체화 용접 및 조립

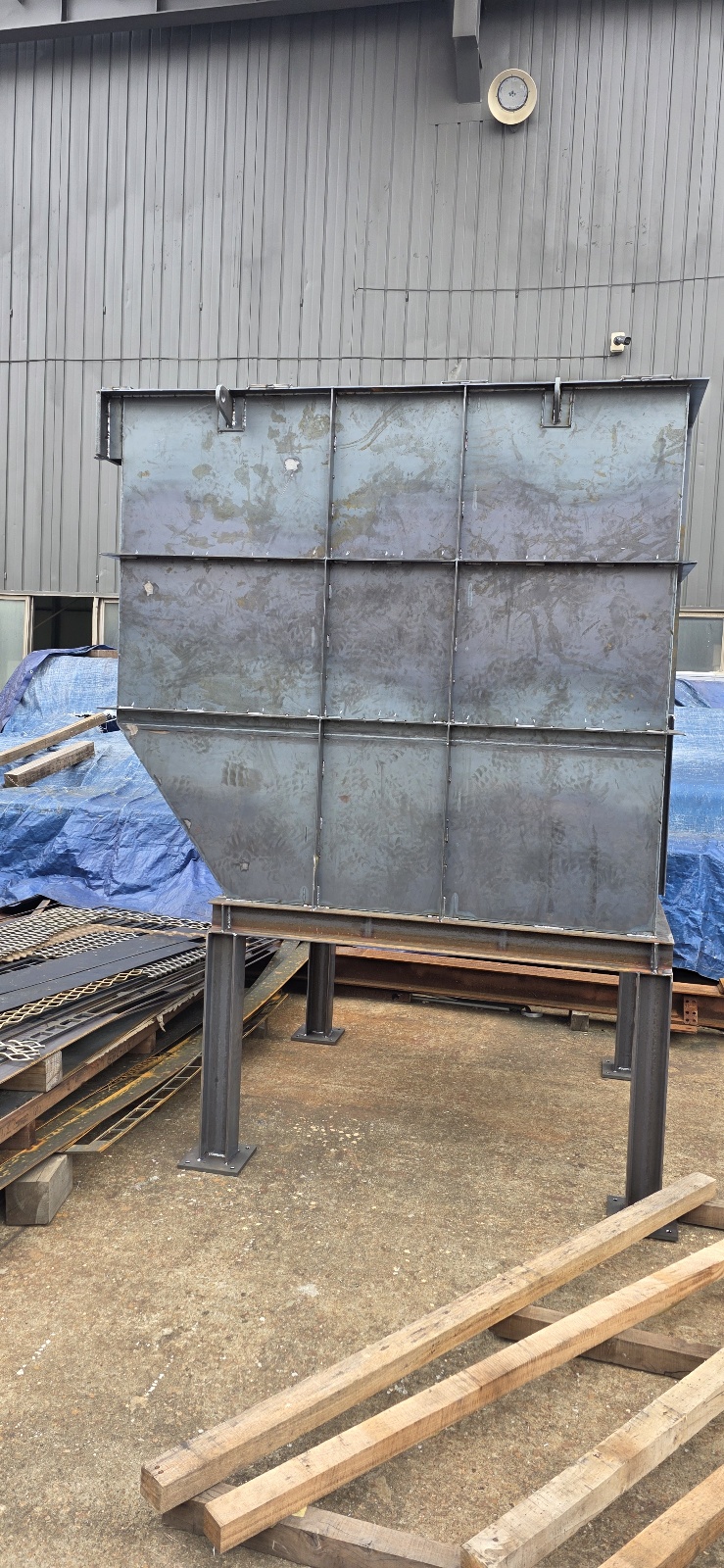

A/C TOWER 본체 조립 및 서포트 프레임 제작 완료 (JITA 제작)
▲ A/C TOWER 본체 및 서포트 프레임 완성

② SILO VENT FILTER (사일로 여과집진기)

원료 저장 사일로의 압송 공기를 배출하며 미세 분진을 포집합니다. 압력 리크를 방지하는 본체 연속 용접, 고소 작업용 등받이 안전 케이지 사다리 및 펄스 제트 배관 입고 후 도장 표면처리를 완료했습니다.

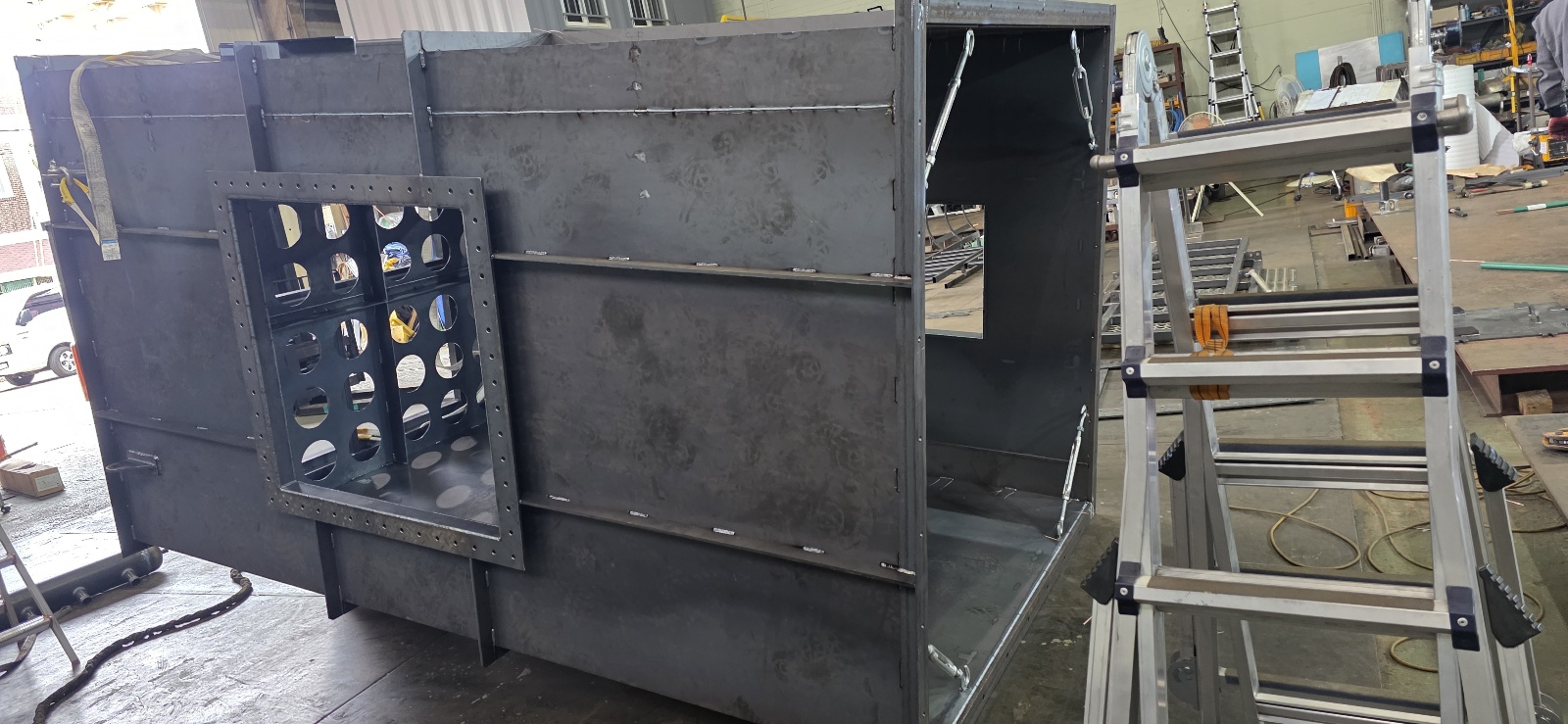

사일로 벤트필터 본체 기밀 풀용접
▲ 벤트필터 본체 기밀 풀용접

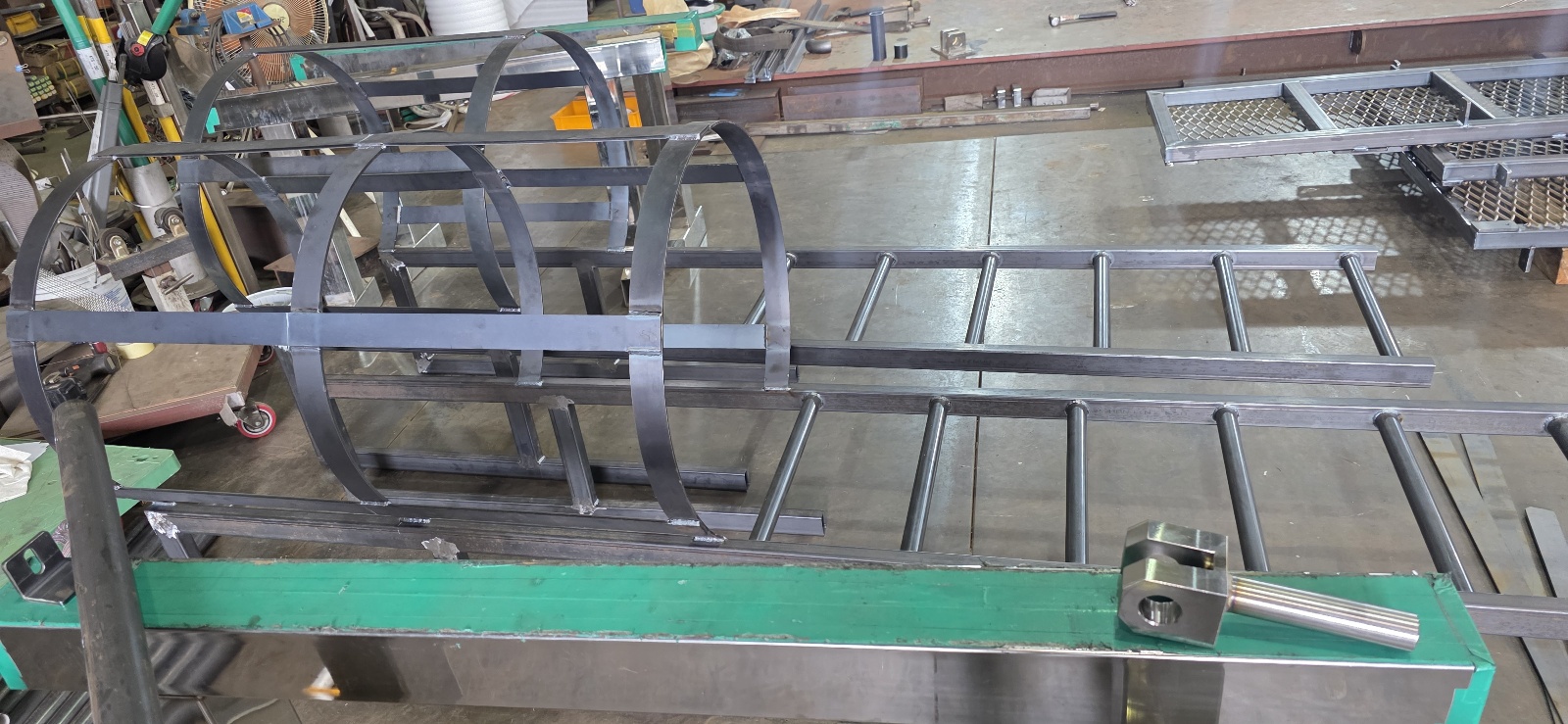

등받이 안전 케이지 사다리 제작
▲ 안전 등받이 케이지 사다리 조립

③ SDF VENT FILTER (원형 카트리지 집진기)

원료 정량 공급 라인의 이송 슈트용 소형·고효율 카트리지 집진기입니다. 원형 실린더 정밀 롤 벤딩, 상부 밀폐 덮개 조립 및 카트리지 필터 입고를 마쳤으며, 내식성 극대화를 위해 SUS 화학 산세척(Pickling) 출고를 완료했습니다.

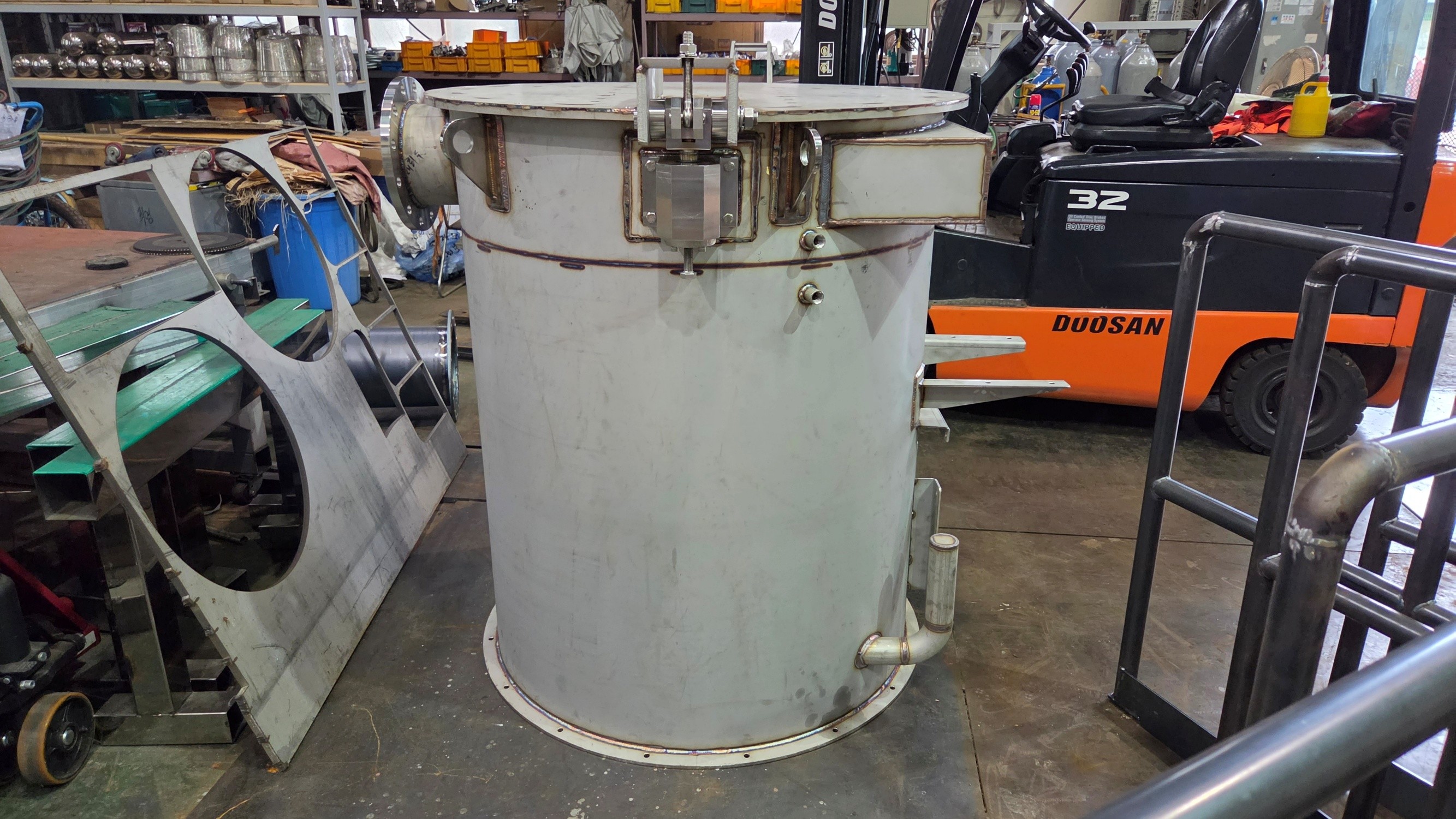

SDF 벤트필터 상부 덮개 조립
▲ 상부 기밀 덮개 조립 완료

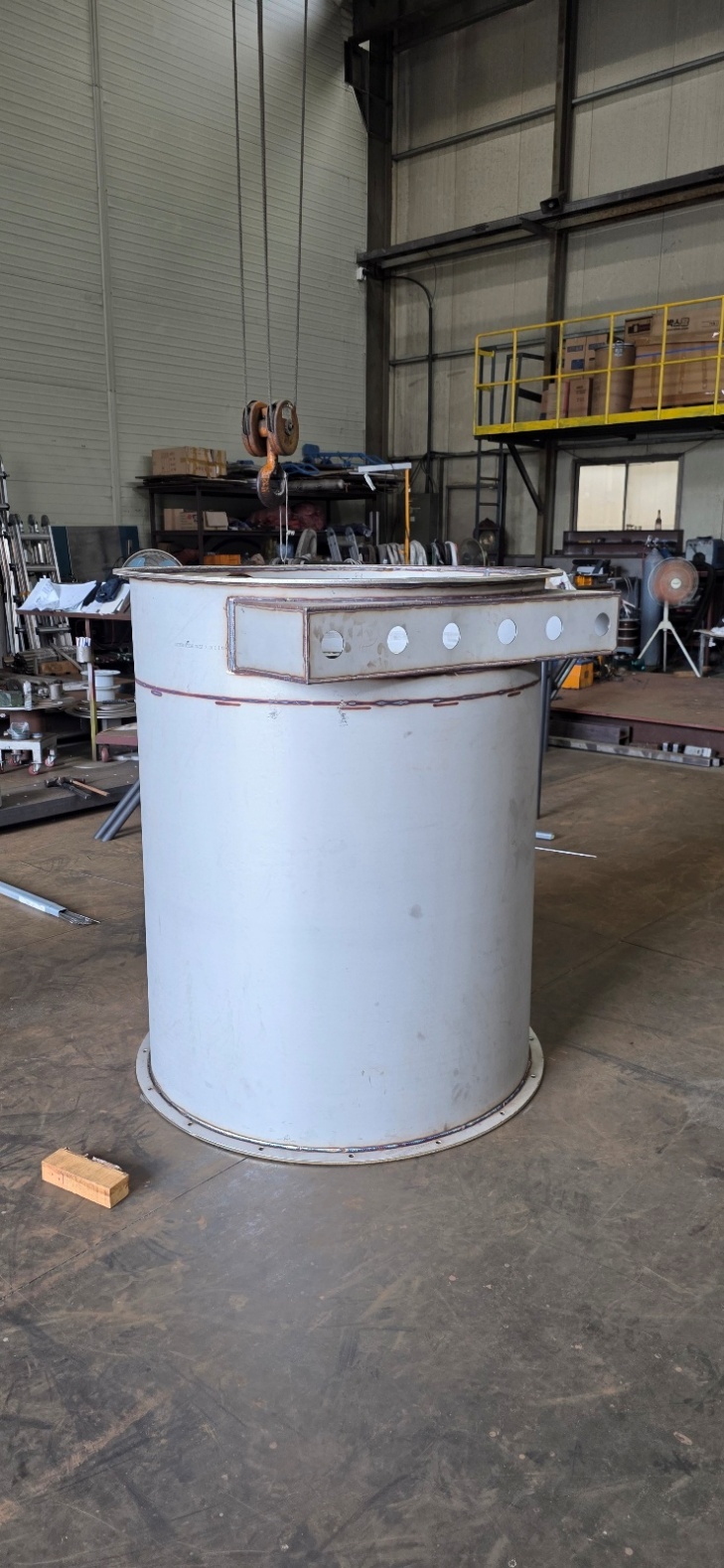

SUS 산세척(Pickling) 완료 후 출고
▲ SUS 산세척(Pickling) 출고 완료

2. [시리즈 연재 로드맵] 전 공정 4부작 릴레이

  • [현재글] 1편: 본체 가공·용접 및 표면처리/산세척 (진도율 50%)
  • [2편 속보] 도장 마감, 기능품 조립 및 INCOK 입회 ITP 외관·치수 검사 “최종 합격(PASSED)”
  • [3편 예정] 완제품 패킹(Packing) 및 플랜트 현장 납품·양중 안착
  • [4편 예정] 무부하/부하 시운전 및 최종 성능보증 검증 완료
🎉 [공정 속보] 후속 공정으로 진행된 INCOK(한국검사정공) 공인 검사관 입회 ITP 외관·치수 및 도막 두께 검사에서 전 항목 지적사항 없이 “최종 합격(Inspection Accepted)” 판정을 받았습니다! 상세 검사 과정은 [2편]에서 확인하실 수 있습니다.

대기방지시설 및 집진시스템의 설계·제작·ITP 품질 검사에 관한 실무 기술 문의는 언제든 이엔브이로그(EnvLog)로 남겨주시기 바랍니다. 다음 [2편: 도장 전 INCOK ITP 검사 합격기]도 많은 관심 부탁드립니다.
